这个过程的核心是“依法合规、公开透明、民主决策”,下面我将为您详细梳理物业项目资金的启用流程、关键要点和相关法规依据。

(图片来源网络,侵删)
第一部分:明确资金类型
要确定您要启用的资金是哪一类,因为不同类型的资金,其启用规则和流程差异很大。
-
专项维修资金 (大修基金)
- 定义:业主交存的,专项用于物业共用部位、共用设施设备保修期满后的维修、更新和改造的资金。
- 特点:金额大,使用门槛高,决策程序严格,受《民法典》、《物业管理条例》等法律法规严格约束。
- 适用场景:屋顶漏水、外墙脱落、电梯大修、更换公共照明、消防系统维修、化粪池清掏等。
-
业主共有收益
- 定义:小区公共区域(如电梯广告、公共停车位、公共场地租赁等)产生的收入,在扣除合理成本后,归全体业主所有。
- 特点:资金相对灵活,但使用同样需要业主共同决定,通常可以用于补充维修基金、抵扣物业费,或用于业主大会决定的其他项目。
- 适用场景:用广告费收益更换小区儿童游乐设施、用停车费收益美化小区花园等。
-
经营性收入
(图片来源网络,侵删)- 定义:物业公司利用其专业能力开展的、超出常规物业服务范围的经营活动收入(如代收快递、家政服务、社区团购等)。
- 特点:这部分资金的归属和使用,主要看前期物业服务合同或业主管理规约的约定,通常归物业公司所有,用于弥补运营成本或作为公司利润,但需公开账目。
本回答将重点讲解最常见的“专项维修资金”的启用流程。
第二部分:专项维修资金启用核心流程
根据《中华人民共和国民法典》和各地《物业管理条例》的规定,启用专项维修资金通常遵循以下“七步法”:
第一步:项目立项与申请
- 发起方:
- 物业公司:在日常巡查中发现问题,进行初步评估后提出申请。
- 业委会:根据业主反映或自身巡查,认为有必要进行维修改造,向物业公司提出申请,或自行发起。
- 业主:可向业委会或物业公司反映问题,由后者进行立项。
- 关键工作:
- 现场勘查:由物业、业委会(如有)、相关业主代表共同对问题点进行勘查。
- 制定方案:委托有资质的第三方机构(如工程咨询公司、设计院)进行勘察,制定详细的维修改造方案。
- 编制预算:根据方案,编制详细的工程预算清单,包括人工、材料、设备、设计、监理、税费等所有费用。
- 准备材料:填写《专项维修资金使用申请表》,并附上相关材料,如:
- 项目立项申请
- 维修改造方案及说明
- 工程预算书
- 涉及区域业主清单(明确表决范围)
- (如有)第三方机构的评估报告或勘察报告
第二步:方案公示与意见征询
- 目的:让全体业主知晓项目内容、预算和影响,保障业主的知情权。
- 方式:
- 在小区公告栏、业主微信群、电梯间等显著位置进行公示。
- 公示期通常为7-15天(具体天数以地方规定为准)。
- :必须清晰列明项目名称、维修范围、工程预算、资金来源(从维修资金中列支)、计划工期等。
- 处理反馈:公示期间,业主如有异议,业委会或物业应记录并予以解释,若异议重大,可能需要对方案进行调整后重新公示。
第三步:业主表决(最关键的一步)
这是决定项目能否启动的核心环节,必须严格遵循“双过半”原则。
- 表决范围:仅限于“受益业主”,维修1号楼的电梯,只需1号楼的业主表决;维修小区主干道,则需全体业主表决。
- 表决方式:
- 纸质表决:发放纸质选票,业主签字后投入投票箱。
- 电子表决:通过业主APP、微信群小程序等线上方式进行投票(需确保身份真实性和投票的保密性)。
- 法定通过比例(“双过半”):
- 人数过半:参与表决的业主人数,须占该表决范围内总人数的二分之一以上。
- 面积过半:参与表决的业主所拥有的专有建筑面积,须占该表决范围内建筑总面积的二分之一以上。
- 特殊情况:

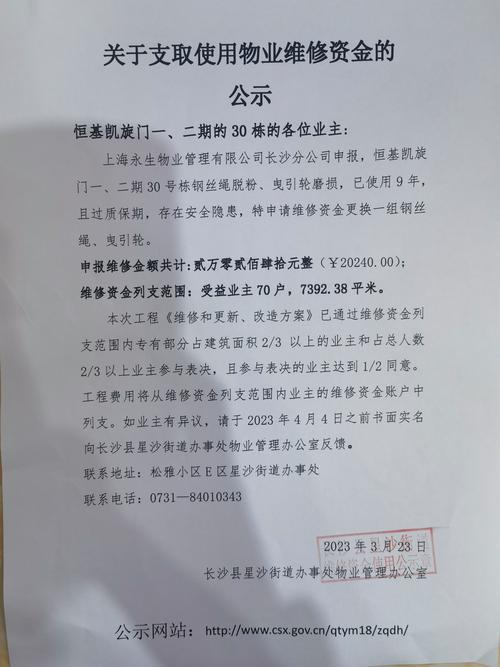

- 紧急维修:如发生电梯困人、水管爆裂、消防设施瘫痪等紧急情况,为避免造成更大损失,可以不经表决,由物业公司或业委会立即组织实施维修,但事后必须向全体业主说明情况,并将费用公示。

第四步:结果公示与备案
- 公示表决结果:表决结束后,立即公示表决结果,包括参与投票人数、面积,同意、反对、弃权的票数及面积占比等。
- 备案:将以下材料提交给当地住建局(房管局)的物业维修资金管理中心进行备案:
- 业主表决结果报告
- 最终确认的维修方案和预算
- 相关申请表
- (如有)业委会的决议文件
第五步:选择施工单位与签订合同
- 选择方式:
- 公开招标:对于金额较大的项目(通常超过一定金额,如50万元),必须进行公开招标,选择资质最优、报价合理的施工单位。
- 邀请招标/竞争性谈判:对于金额适中的项目,可邀请3家以上有资质的施工单位进行报价或谈判。
- 询价:对于金额较小的项目,可进行多家询价,选择性价比最高的。
- 签订合同:业委会或其委托的物业公司(需有业主大会或业委会的书面委托)与中标单位签订正式的工程施工合同,明确工程内容、工期、质量标准、付款方式、违约责任等。
第六步:施工过程监管
- 成立监督小组:由业委会成员、热心业主代表、物业工程师等组成项目监督小组。
- 监管职责:
- 质量监督:检查施工工艺、材料是否符合合同和设计要求。
- 进度监督:确保工程按计划进行。
- 安全监督:监督施工现场的安全措施。
- 签证管理:对于施工中发生的、合同未包含的必要变更(如隐蔽工程),必须由监督小组和施工单位共同现场确认并签字,作为结算依据。
第七步:竣工验收与资金划拨
- 竣工验收:
- 施工单位完成工程后,向监督小组提交竣工报告。
- 监督小组组织初步验收,对发现的问题要求施工单位整改。
- 整改合格后,由业委会、物业公司、施工单位、监督小组共同签署《竣工验收合格报告》。
- 费用结算:
- 施工单位根据合同、变更签证等,编制最终的工程结算报告。
- 监督小组(可委托第三方审计机构)对结算报告进行审核或审计。
- 资金划拨:
- 将所有资料(验收报告、结算报告、审计报告、发票等)提交给维修资金管理中心。
- 管理中心审核无误后,将款项直接支付给施工单位。
- 整个项目完成,资金启用流程终结。
第三部分:关键成功要素与注意事项
- 沟通是第一要务:整个过程要始终保持与业主的充分沟通,及时公示信息,解答疑问,争取业主的理解和支持。
- 程序必须合法合规:任何一步都不能省略或简化,尤其是业主表决环节,否则可能导致资金启用无效,甚至引发法律纠纷。
- 账目必须公开透明:从预算到决算,所有账目都应向全体业主公开,接受监督,可以聘请第三方审计机构,增加公信力。
- 业委会的核心作用:一个运作规范、公正无私的业委会是项目资金顺利启用的关键组织保障,业委会应牵头组织,协调各方。
- 善用专业力量:对于复杂项目,不要吝啬聘请专业的工程监理、造价咨询和设计公司,虽然增加了前期成本,但能有效避免后期更大的损失和纠纷。
- 留存完整档案:所有过程的文件,从申请、表决、合同、验收审计到付款凭证,都要系统整理、妥善保管,以备查验。
希望这份详细的指南能帮助您清晰地了解物业项目资金的启用流程,这是一个考验物业和业委会专业能力、公信力和执行力的过程,每一步都做到位,才能顺利、和谐地完成项目,提升小区品质。
