装修过程中的“过程验收”和装修结束后的“竣工验收”。

(图片来源网络,侵删)
下面为您详细拆解这两个阶段的具体时间、内容和注意事项。
第一阶段:装修过程中的过程验收
这个过程不是一次性的,而是根据施工进度,在关键节点进行的验收,目的是及时发现并纠正问题,避免装修结束后出现难以返工的大问题。

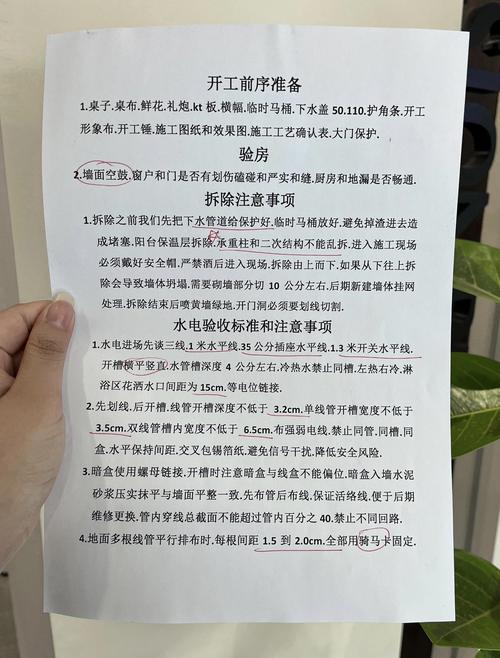

水电改造阶段验收 (最关键的一步)
- 验收时间: 水电线路铺设完毕、封闭之前(即水电开槽、布管、穿线完成后,在封墙、封地之前)。
- 水路:
- 打压测试: 必须进行,用打压泵将水管内压力加到0.8-1.0MPa,并保持30分钟以上,压力下降不超过0.05MPa为合格。
- 管道走向: 检查冷热水管是否保持平行,间距是否规范(通常15cm左右),左热右冷、上热下冷是否符合规范。
- 管道固定: 检查管卡是否牢固,间距是否合理。
- 出水口: 检查所有出水口(水龙头、花洒、角阀等)是否都安装了临时堵头,以防杂物进入。
- 电路:
- 线路布局: 强电(照明、插座)和弱电(网线、电视线)是否分开,保持一定距离,避免信号干扰。
- 电线规格: 检查电线是否按设计要求使用了国标线,照明、插座、空调等大功率电器的电线线径是否足够。
- 穿管情况: 所有电线是否都穿在PVC管内,有无接头,管内不应有电线接头,接头应在接线盒内。
- 绝缘测试: 用万用表测试火线、零线、地线之间是否绝缘,是否存在短路。
- 水路:
- 参与方: 您(业主)、装修公司/施工队、物业工程师,三方共同在场,确认无误后签字。
防水工程验收
- 验收时间: 卫生间、厨房、阳台等区域的防水涂料涂刷完毕,并完全干燥固化后(通常需要24-48小时),以及在做闭水试验之前。
- 基层处理: 基层是否平整、坚实、无浮灰、无油污。
- 涂刷遍数: 防水层是否按规定涂刷了至少2-3遍,厚度是否达标。
- 涂刷高度: 墙面防水高度是否符合要求(通常卫生间淋浴区墙面防水高度不低于1.8米,其他区域不低于30cm)。
- 闭水试验: 这是最重要的环节,在卫生间门口等位置用胶带封好,堵住地漏,放水深度达到2-3厘米,并标记好水位线。必须保留24-48小时,然后到楼下邻居家查看天花板是否有渗漏、水迹,检查自家门口水位线是否有明显下降。
- 参与方: 您(业主)、装修公司/施工队、物业工程师、楼下邻居(如果可能)。
第二阶段:装修结束后的竣工验收
这是装修的最后一道关卡,全面检查装修质量和是否符合物业规定。
- 验收时间: 所有装修工程全部完工,施工方清理完现场后,您正式入住之前。
- 安全与规范:
- 消防安全: 检查所有消防设施(如烟感报警器、喷淋头)是否完好,有无被覆盖或拆除。
- 结构安全: 检查有无拆改承重墙、梁、柱等违规行为。
- 门窗: 检查外窗是否安装了护栏(如有规定),防盗门是否符合要求。
- 违规搭建: 检查有无违章搭建阳光房、改变外立面等行为。
- 工程质量:
- 墙面、地面: 检查瓷砖是否有空鼓、裂缝;墙面是否平整、有无色差、裂纹;油漆是否均匀、有无流坠。
- 木工项目: 检查柜体、门窗等是否牢固,开关是否顺畅,接缝是否严密。
- 水电功能: 再次通电、通水测试所有开关、插座、灯具、水龙头、马桶等是否正常工作。
- 排水通畅: 检查所有地漏、下水道是否通畅,无堵塞。
- 清洁与垃圾清运: 检查装修垃圾是否已全部清运干净,楼道公共区域是否保持整洁。
- 安全与规范:
- 参与方: 您(业主)、装修公司/施工队、物业工程师,三方共同检查,对问题逐一确认并记录。
特别提醒:物业验收与“竣工验收备案”的区别
- 物业验收: 这是非官方的、管理性质的验收,目的是确保装修不违反小区管理规定、不影响建筑结构安全、不侵害公共利益,通过后,物业才会同意您入住,并可能退还您的装修押金。
- 竣工验收备案: 这是针对新建房屋的官方程序,由开发商牵头,设计、施工、监理、物业和政府质监站共同参与,对整个楼盘进行验收,合格后向政府部门备案,这是房屋交付的法定条件,与您个人家的装修无关。
总结与建议
- 主动沟通: 在装修前,务必向物业索要并仔细阅读《装修管理规定》,明确哪些能做,哪些不能做。
- 分阶段验收: 不要等到最后才验收,尤其是水电和防水,过程验收能为您省去无数后顾之忧。
- 三方在场: 验收时尽量让装修方和物业都在场,有问题当场提出并明确整改责任。
- 拍照留证: 验收前、中、后都多拍照、录像,特别是隐蔽工程(如水电改造),以便日后维修时参考。
- 书面确认: 验收完成后,要求各方在《装修验收单》上签字确认,明确问题清单和整改期限。
装修验收是保障您权益的重要步骤,务必认真对待,不要嫌麻烦。 一个规范的验收过程,能让您住得更安心、更舒心。
