[项目名称]物业承接查验实施方案
总则
1 目的与意义 为规范[项目名称](以下简称“本项目”)物业承接查验工作,明确建设单位(开发商)与物业服务企业在物业交接中的权利与义务,保障业主及物业服务企业的合法权益,确保物业共用部位、共用设施设备符合国家相关标准、设计要求和合同约定,实现物业服务的平稳过渡和良性开局,特制定本方案。

2 依据
- 《中华人民共和国民法典》
- 《物业管理条例》
- 《业主大会和业主指导规则》
- 《房屋建筑工程质量保修办法》
- 《住宅质量保证书》、《住宅使用说明书》
- 建设单位与物业服务企业签订的《前期物业服务合同》
- 项目规划设计图纸、施工图纸、技术标准、设备说明书及相关合同文件
- 本项目《前期物业服务委托合同》中关于承接查验的具体约定
3 基本原则
- 客观公正原则: 以国家法律法规、技术规范和合同约定为唯一标准,实事求是,客观记录查验情况。
- 全面细致原则: 查验范围覆盖所有物业共用部位、共用设施设备,不留死角,确保信息完整。
- 责任清晰原则: 明确界定建设单位、物业服务企业及相关责任方的责任,确保问题有源头、有记录、有跟进。
- 协同高效原则: 建立有效的沟通协调机制,各方密切配合,确保查验工作顺利进行。
组织架构与职责分工
为确保承接查验工作有序开展,成立专项工作小组,明确各方职责。
1 组织架构

- 总指挥: 建设单位项目负责人 / 物业服务企业项目负责人
- 建设单位小组: 由建设单位工程部、客服部、开发商代表组成。
- 物业服务企业小组: 由项目经理、工程主管、管家主管、安保主管、保洁主管等组成。
- 第三方专业机构(可选): 聘请独立的工程咨询公司或设备检测机构,提供专业技术支持。
- 记录与文档组: 由双方指定人员组成,负责查验记录、拍照、录像及资料整理归档。
2 职责分工
| 责任方 | 主要职责 |
| :--- | :--- |
| 建设单位 | 1. 提供完整的工程技术资料、竣工图纸、设备说明书、保修文件等。
2. 组织施工、监理单位配合查验工作。
3. 对查验中发现的问题进行确认,并制定整改计划和时间表。
4. 负责承担保修期内因施工质量或设备缺陷造成的维修责任和费用。
5. 按合同约定,完成物业共用部位、共用设施设备的移交。 |
| 物业服务企业 | 1. 牵头制定并执行本承接查验实施方案。
2. 组织内部人员,熟悉查验标准和流程。
3. 核对建设单位移交的资料是否齐全、有效。
4. 依据标准,对物业进行现场查验,详细记录问题。
5. 建立物业共用设施设备台账。
6. 与建设单位共同确认《物业承接查验记录表》,并督促整改。
7. 接管物业钥匙、系统权限等。 |
| 第三方机构(如有) | 1. 提供专业的技术检测和评估。
2. 对关键设备(如电梯、消防系统、配电系统)进行功能性测试和安全评估。
3. 出具独立的《物业承接查验评估报告》,作为责任认定的依据。 |

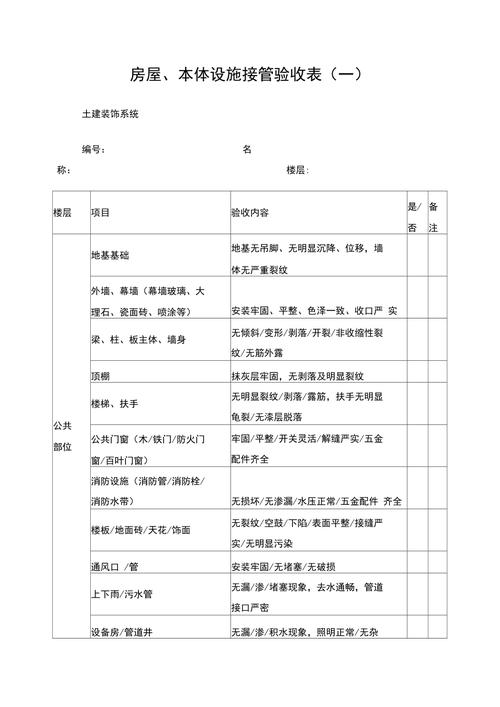

| 记录与文档组 | 1. 负责现场记录,使用统一的《物业承接查验记录表》。
2. 对所有问题点进行编号、拍照、定位,确保图文并茂。
3. 整理、汇总查验资料,形成最终的《物业承接查验报告》。 |
查验范围与内容
1 查验范围 本方案查验范围为本项目规划红线内,属于全体业主共有的全部物业。
2 查验内容
| 查验类别 | 具体查验内容 |
| :--- | :--- |
| A. 共用部位 | 1. 主体结构: 基础、承重墙体、梁、柱、楼板、屋顶等有无裂缝、变形、渗漏。
2. 外墙及门窗: 外墙饰面有无空鼓、开裂、渗水;单元门、入户门、窗户开启是否灵活,密封性是否良好。
3. 公共区域: 大堂、走廊、楼梯间、电梯厅、公共卫生间、地下室、管道井等墙面、地面、天棚有无破损、污染,设施是否完好。
4. 屋面: 防水层是否完好,有无渗漏、积水;天窗、烟道、通气管、避雷带等是否完好。 |
| B. 共用设施设备 | 1. 供配电系统: 配电房设备、高低压配电柜、变压器、公共区域照明、应急照明、疏散指示标志等。
2. 给排水系统: 生活水泵、水箱、中水处理设备(如有)、排水管网、化粪池、雨水井、公共区域卫生洁具等。
3. 电梯系统: 电梯数量、型号、品牌、安全检验合格证;运行平稳性、平层精度、按钮、照明、风扇、应急呼叫等功能。
4. 消防系统: 消防泵、喷淋泵、消火栓箱、灭火器、烟感/温感探测器、手动报警按钮、消防广播、防火卷帘、正压送风系统等。
5. 安防系统: 监控摄像头、周界报警、门禁系统、电子巡更、楼宇对讲系统等。
6. 弱电系统: 有线电视、网络、楼宇自控系统等。
7. 通风与空调系统: 风机、风管、冷却塔等(如有)。
8. 园林与附属设施: 道路、绿化、健身器材、儿童游乐设施、标识标牌、信报箱、停车场管理系统等。 |
| C. 资料文件 | 1. 项目资料: 规划许可证、施工许可证、竣工验收备案表等。
2. 技术资料: 全套竣工图纸(建筑、结构、水电、暖通等)、设备清单及说明书、操作手册、保修卡。
3. 验收资料: 分项/分部工程质量验收记录、材料合格证、检验报告、监理报告。
4. 权属文件: 《房屋面积测绘技术报告书》、《住宅质量保证书》、《住宅使用说明书》。
5. 其他: 前期物业服务合同、临时管理规约、业主名册等。 |
实施步骤与流程
1 准备阶段(查验前30天)

- 成立小组: 双方确认承接查验工作小组成员及职责。
- 方案报批: 物业服务企业制定本方案,报建设单位审批。

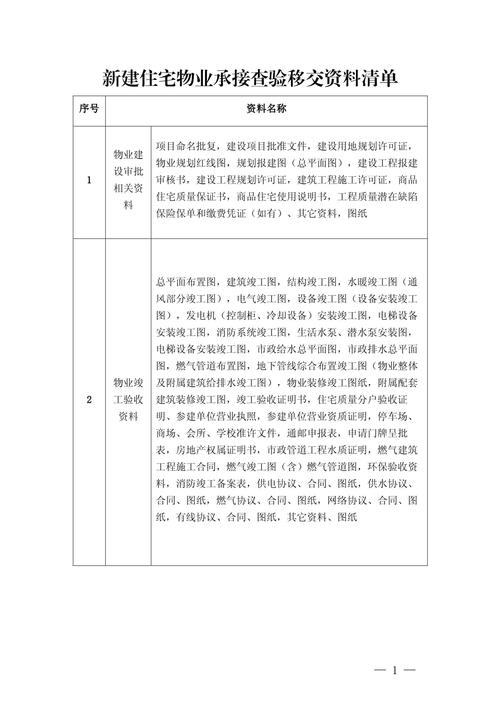

- 资料移交: 建设单位向物业服务企业移交完整的工程技术资料和竣工图纸。
- 培训交底: 物业服务企业组织内部培训,熟悉查验标准和流程,准备查验工具(卷尺、测电笔、相机、记录本等)。
- 制定计划: 双方共同制定详细的《查验时间表》,明确每日查验的区域和内容。
2 查验实施阶段(按计划进行)
- 现场交接: 双方人员共同到场,按区域逐项进行现场查验。
- 记录问题: 发现任何不符合项,立即在《物业承接查验记录表》中详细记录,内容包括:位置、问题描述、照片编号、建议处理方式等。
- 三方签字: 建设单位代表、物业服务企业代表、记录员共同在记录表上签字确认,一式三份,双方各执一份,一份存档。
- 专业测试: 对电梯、消防、配电等关键系统,由专业人员或第三方机构进行功能性测试。
- 每日小结: 每日查验结束后,召开简短会议,汇总当日问题,明确次日重点。
3 问题处理与报告阶段(查验结束后)
- 问题汇总: 物业服务企业在3个工作日内,将所有《物业承接查验记录表》汇总整理,形成《问题汇总清单》。
- 报告编制: 物业服务企业根据《问题汇总清单》和查验记录,编制《[项目名称]物业承接查验报告》,内容包括查验概况、发现的主要问题、整改建议、责任划分等。
- 报告确认: 建设单位、物业服务企业双方负责人共同在《物业承接查验报告》上签字盖章,作为正式交接文件。
- 制定整改计划: 双方根据报告,共同制定《物业问题整改计划》,明确每个问题的整改措施、责任单位、完成时限和验收标准。
4 验收与移交阶段
- 整改跟进: 物业服务企业负责跟进整改进度,建设单位负责组织施工单位进行整改。
- 复验: 对整改完成的问题,由物业服务企业进行复验,确认合格后在《问题整改跟踪表》上签字确认。
- 正式移交: 所有主要问题整改完毕并经复验合格后,双方签署《物业承接查验合格确认书》。
- 钥匙与资料移交: 建设单位正式移交所有公共区域钥匙、设备房钥匙、系统权限、物业档案资料等。
- 资料归档: 物业服务企业将所有查验记录、报告、整改文件等系统整理,建立专项档案,永久保存。
时间计划安排(示例)
| 阶段 | 主要工作内容 | 计划时间 | 责任方 |
|---|---|---|---|
| 准备阶段 | 方案制定与审批、资料移交、人员培训 | 查验前30天 | 物业服务企业主导,建设单位配合 |
| 实施阶段 | 分区域现场查验、记录问题、每日小结 | 查验前15天至查验前5天 | 双方共同参与 |
| 报告阶段 | 汇总问题、编制报告、制定整改计划 | 查验后5个工作日内 | 物业服务企业主导,建设单位确认 |
| 整改移交阶段 | 跟进整改、复验、签署确认书、正式移交 | 查验后至正式接管日 | 双方共同参与 |
应急预案
- 安全问题: 查验过程中如发现结构安全、消防隐患等重大问题,应立即停止查验,由建设单位组织专家进行评估,制定处理方案后方可继续。
- 分歧问题: 对查验结果存在分歧时,首先由双方负责人协商解决;协商不成的,可聘请第三方权威机构进行技术鉴定,鉴定结果作为最终依据。
- 资料缺失: 如发现移交资料不齐,建设单位应承诺在规定期限内补齐,并承担由此造成的延误责任。
附件清单
- 《物业承接查验记录表》(模板)
- 《物业承接查验问题汇总清单》(模板)
- 《物业问题整改计划》(模板)
- 《物业承接查验报告》(模板)
- 《物业承接查验合格确认书》(模板)
[建设单位名称](盖章) 负责人(签字): 日期:
[物业服务企业名称](盖章) 负责人(签字): 日期:
